|
|
#16 (ссылка) | |
|
Кандидат в V.I.P.
Регистрация: 06.07.2009
Сообщений: 33
Поблагодарил: 37 раз(а)
Поблагодарили 28 раз(а)
Фотоальбомы:
не добавлял
Репутация: 5
|
Цитата:
- пусконаладка "вхолостую" - 80% - пусконаладка "под нагрузкой" - 20 % (не входит в общую стоимость строительства и эта цифра в своднике для справки) Та, что "под нагрузкой" - за счет линейного предприятия. Мы всегда подразумевали что в "под нагрузкой" входит также и проверка приборов в КИПе перед установкой на стативы (текущие или сверхурочные работы ШЧ). А значит все исчисления по затратам времени на проверку контактов и т.д. оказываются лишними. Так у нас было. Ну и основание: 223р от 21.02.2005г. "п. 3.1. Затраты на пусконаладочные работы "под нагрузкой", не относимые на капитальные вложения и осуществляемые за счет средств основной деятельности эксплуатирующих предприятий и организаций, включаются в сводную смету на ввод в эксплуатацию объекта....." Все это применимо для ОАО "РЖД" (тут наверное понятие будет не "заложить в смету" а "указать для справки в смете"). Т.е. грубо говоря - проверка приборов берется как процент от общей стоимости пусконаладки. Как они эти 20% потратят - их задачи. Для других случаев действительно надо закладывать и расчитывать. Последний раз редактировалось rusiano; 15.06.2011 в 12:38. |
|
|
|
Цитировать 0 |
| Поблагодарили: |
Данный пост получил благодарности от пользователей
|
|
|
#17 (ссылка) |
|
))
Автор темы Регистрация: 22.02.2010
Адрес: Екатеринбург
Сообщений: 2,535
Поблагодарил: 2253 раз(а)
Поблагодарили 1400 раз(а)
Фотоальбомы:
не добавлял
Записей в дневнике: 6
|
rusiano,
20% от пусконаладки - это очень мало. а опять шум до горы ногами.... "смайлик, который ревет" |
|
|
Цитировать 0 |
|
|
#18 (ссылка) |
|
Super V.I.P.
Регистрация: 23.12.2010
Адрес: РФ
Возраст: 55
Сообщений: 3,400
Поблагодарил: 2662 раз(а)
Поблагодарили 3712 раз(а)
Фотоальбомы:
30 фото
Записей в дневнике: 1
Репутация: 1389
|
это ссылка на 1 часть
http://scbist.com/dokumentaciya/1634...html#post10735 |
|
|
Цитировать 0 |
| Поблагодарили: |
Данный пост получил благодарности от пользователей
|
|
|
#19 (ссылка) | |
|
Super V.I.P.
Регистрация: 24.01.2011
Адрес: Калининград
Возраст: 63
Сообщений: 9,083
Поблагодарил: 1794 раз(а)
Поблагодарили 2156 раз(а)
Фотоальбомы:
710 фото
Репутация: 673
|
Цитата:
Вот нет их на Форуме, скрывают что-то, а ведь могли бы с СЦБистмаи поделиться
|
|
|
|
Цитировать 1 |
|
|
#20 (ссылка) |
|
Super V.I.P.
Регистрация: 23.12.2010
Адрес: РФ
Возраст: 55
Сообщений: 3,400
Поблагодарил: 2662 раз(а)
Поблагодарили 3712 раз(а)
Фотоальбомы:
30 фото
Записей в дневнике: 1
Репутация: 1389
|

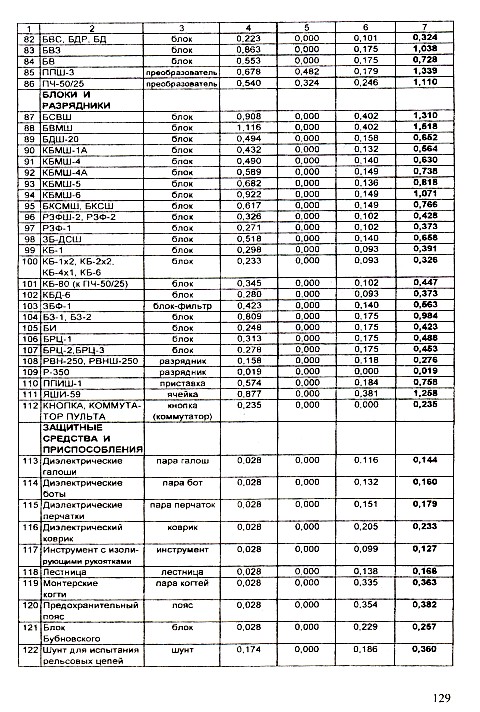

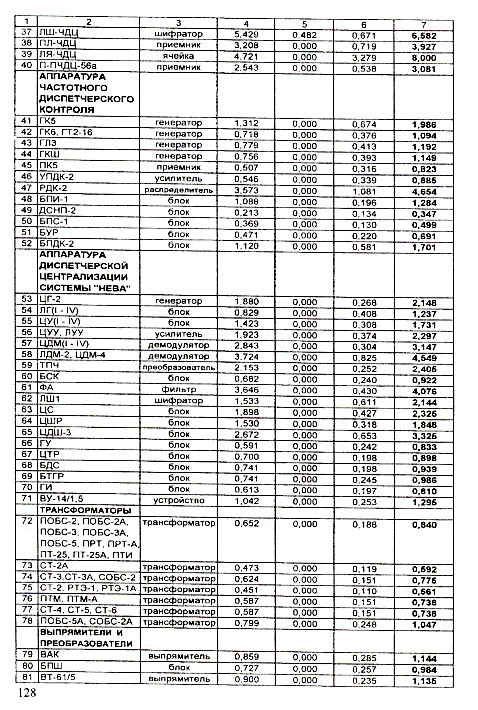

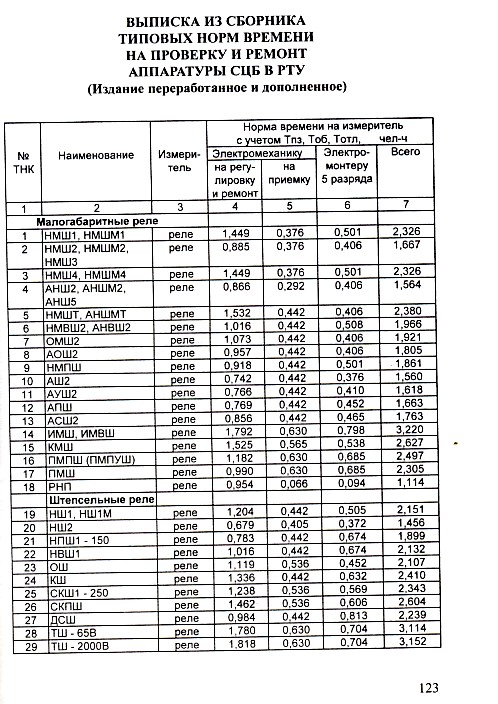

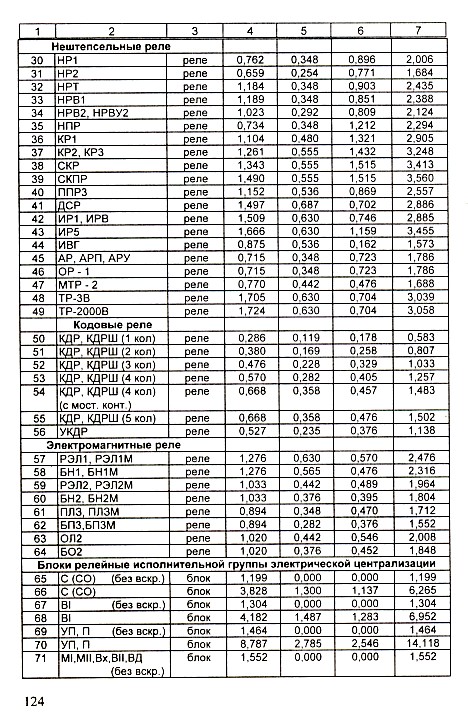

![]() ШНС КРП добавил 15.06.2011 в 21:42 ![]() ШНС КРП добавил 15.06.2011 в 21:44 ![]() Это из второй части норм времени ШНС КРП добавил 15.06.2011 в 22:03 Во второй части , правда, какие-то бестолковые нормы времени, такое ощущение что перепутали графы на ремонт и на приемку аппаратуры. ШНС КРП добавил 15.06.2011 в 22:04 А это из первой части ![]() ШНС КРП добавил 15.06.2011 в 22:06 ![]() ШНС КРП добавил 15.06.2011 в 22:07
Последний раз редактировалось ШНС КРП; 15.06.2011 в 22:07. Причина: Добавлено сообщение |
|
|
Цитировать 0 |
| Поблагодарили: |
Данный пост получил благодарности от пользователей
|
|
|
#21 (ссылка) |
|
Super V.I.P.
Регистрация: 09.04.2009
Сообщений: 1,963
Поблагодарил: 11 раз(а)
Поблагодарили 153 раз(а)
Фотоальбомы:
3 фото
Репутация: 107
|
А на основании чего вы это подразумевали? На основании каких нормативных документов? Или каких логических выкладок?
|
|
|
Цитировать 0 |
|
|
#22 (ссылка) | |
|
Super V.I.P.
Регистрация: 27.09.2009
Сообщений: 615
Поблагодарил: 53 раз(а)
Поблагодарили 267 раз(а)
Фотоальбомы:
не добавлял
Репутация: 358
|
Цитата:
В связи с поступающими обращениями федеральных органов исполнительной власти и органов исполнительной власти субъектов Российской Федерации по вопросу учета затрат на выполнение пусконаладочных работ Министерство регионального развития Российской Федерации разъясняет следующее. При строительстве новых, реконструкции и техническом перевооружении действующих объектов жилищно-гражданского, социального, а также специального назначения, не связанных с выпуском продукции (получением дохода от ее реализации), все затраты на проведение пусконаладочных работ, необходимые для доведения объекта до состояния, пригодного для его использования, выполняемые до ввода объекта в эксплуатацию и формирования первоначальной стоимости амортизируемого имущества (основных средств), включаются в главу 9 "Прочие работы и затраты" (графы 7 и 8) сводного сметного расчета стоимости строительства, без разделения на работы, выполняемые "вхолостую" и "под нагрузкой". При этом состав и объем выполняемых пусконаладочных работ должны соответствовать требованиям проекта, СНиПов, технических регламентов, технической документации предприятий - изготовителей оборудования, другой нормативно-технической документации органов государственного контроля и надзора, правил технической эксплуатации и техники безопасности. Учет затрат на выполнение пусконаладочных работ объектов производственного назначения необходимо производить в соответствии с пунктом 4.102 Методики определения стоимости строительной продукции на территории Российской Федерации (МДС 81-35.2004), утвержденной и введенной в действие Постановлением Государственного комитета Российской Федерации по строительству и жилищно-коммунальному комплексу от 5 марта 2004 г. N 15/1 "Об утверждении и введении в действие методики определения стоимости строительной продукции на территории Российской Федерации". С выходом настоящих разъяснений письмо Государственного комитета Российской Федерации по строительству и жилищно-коммунальному комплексу от 27 октября 2003 г. N НК-6848/10 утрачивает силу. И.о. Министра В.А.ТОКАРЕВ " |
|
|
|
Цитировать 0 |
| Поблагодарили: |
Данный пост получил благодарности от пользователей
|
|
|
#23 (ссылка) | |
|
Super V.I.P.
Регистрация: 28.04.2009
Адрес: Иркутск
Возраст: 46
Сообщений: 605
Поблагодарил: 96 раз(а)
Поблагодарили 153 раз(а)
Фотоальбомы:
не добавлял
Репутация: 54
|
Цитата:
__________________
Дмитрий |
|
|
|
Цитировать 0 |
|
|
#24 (ссылка) | |
|
Кандидат в V.I.P.
Регистрация: 06.07.2009
Сообщений: 33
Поблагодарил: 37 раз(а)
Поблагодарили 28 раз(а)
Фотоальбомы:
не добавлял
Репутация: 5
|
Цитата:
Приборы заказаны, приборы привезли, проверка - на совести ШЧ. Согласен - спорное утверждение, но так всегда проходило в ДКСС Про письмо № ВТ-386/08 был не в курсе, прошу прощения - не "верчусь" уже в сметном деле. Если МинРегион выпустил, значит и наши скоро выпустят документик Последний раз редактировалось rusiano; 16.06.2011 в 12:17. |
|
|
|
Цитировать 0 |
|
|
#25 (ссылка) |
|
Super V.I.P.
Регистрация: 09.04.2009
Сообщений: 1,963
Поблагодарил: 11 раз(а)
Поблагодарили 153 раз(а)
Фотоальбомы:
3 фото
Репутация: 107
|
А никто и не говорит, что проверка не на совести ШЧ. Просто просят эту проверку осметить. А-то, что она не учтена пусконаладкой под нагрузкой - однозначно.
|
|
|
Цитировать 0 |
|
|
#26 (ссылка) | |
|
Super V.I.P.
Регистрация: 27.09.2009
Сообщений: 615
Поблагодарил: 53 раз(а)
Поблагодарили 267 раз(а)
Фотоальбомы:
не добавлял
Репутация: 358
|
Цитата:
|
|
|
|
Цитировать 0 |
|
|
#27 (ссылка) |
|
Кандидат в V.I.P.
Регистрация: 05.02.2012
Сообщений: 1
Поблагодарил: 0 раз(а)
Поблагодарили 0 раз(а)
Фотоальбомы:
не добавлял
Репутация: 0
|
А где можно найти нормы времени на ремонт аппаратуры КЭБ-1, САУТ, АКСТ, СЧД? Существуют ли они?
|
|
|
Цитировать 0 |
|
|
#28 (ссылка) |
|
Кандидат в V.I.P.
Регистрация: 30.06.2010
Сообщений: 28
Поблагодарил: 1 раз(а)
Поблагодарили 0 раз(а)
Фотоальбомы:
не добавлял
Репутация: 0
|
Эту книга есть на этом сайте
|
|
|
Цитировать 0 |
|
|
#29 (ссылка) |
|
Кандидат в V.I.P.
Регистрация: 14.09.2011
Сообщений: 6
Поблагодарил: 0 раз(а)
Поблагодарили 0 раз(а)
Фотоальбомы:
не добавлял
Репутация: 0
|
Тема: Проерка аппаратуры СЦБ
Добрый день, подскажите есть ли нормативный документ который разрешает или запрещает установку реле на другие объекты если оно было в эксплуатации 2 года без контрольной проверки в РТУ. Т.е. реле НМШ1-1800 10.02.2018 года проверки в РТУ было установлено на переезде, затем переезд демонтировали и данное реле устанавливают на пост ЭЦ. Нужно ли проводить перепроверку реле?
|
|
|
Цитировать 0 |
| Комментариев к сообщению: 1 (нажмите, чтобы увидеть) Нажмите здесь, чтобы написать комментарий к этому сообщению |
|
|
||||
